        電力公司啟動恢復一站5#線路工程
        發布時間:2021.05.29     新聞來源:     作者:     編輯:     瀏覽次數:

        為了保證用電企業需要,從5月13日開始,電力公司正式啟動了一站5#線路馮家堡至中心南站段恢復工程。截至5月28日,已完成了全部線路架設工作,正式恢復供電。



        一站5#線路馮家堡至中心南站段,因緊鄰海防線,受自然條件影響,該段線路基礎差,日常維護難度大。2019年,受特大臺風“利奇馬”影響,該段線路被摧毀。為滿足用電企業生產生活的需求,合理調配供電線路負荷,電力公司決定啟動該線路的恢復工程。

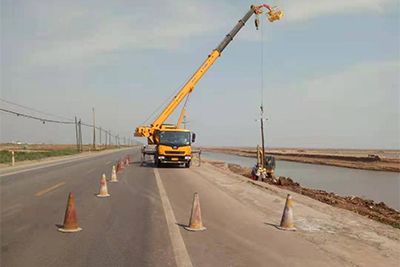

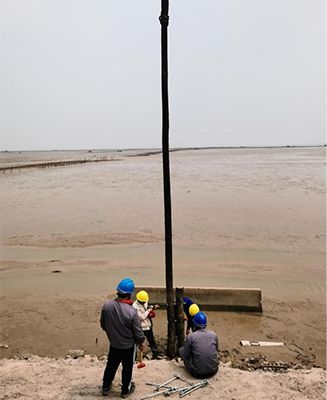

        電力公司領導班子對恢復工程高度重視,因原路由被徹底毀壞,常規線路架設方式不適用恢復工程。在多方協調,確定了線路路由后,經過多次現場勘查,集思廣益,反復研究,最終確定了施工方案,決定創造性地采用地樁連接固定的方式豎立電桿。5月13日,在完成前期測量、定位、材料設備等準備工作后,工程正式啟動。電力公司工程部職工按照施工方案,在多機械的配合下,克服環境惡劣、線路長等不利因素,于5月20日,完成了電桿豎立工作。
